近期,区政府督查室对2023年政府工作报告主要目标任务上半年完成情况进行了跟踪督办。

上半年,区级有关部门及单位紧盯年度目标任务,细化举措,抢抓进度,大部分工作目标任务有序推进,实现“双过半”,一些目标任务成效较好。如:地区生产总值、规上工业增加值增速,接待游客人次与旅游综合收入增速,创新型企业培育,深化银政企合作力争社会融资规模突破2000亿元,战略性新兴产业和数字经济发展,高标准农田及配套水网建设,历史遗留和关闭矿山生态修复等。

但与此同时,一些项目或任务受宏观经济环境、资金受限、大气污染等因素的影响,完成情况不理想,还需有关部门和单位高度重视、强化统筹,迎难而上、主动争取。如:固定资产投资增长-9.8%;民间投资增长-7.3%;进出口总额实现97.8亿元、同比下降9%;实际使用外资预计实现602万美元、同比下降28.6%;石沱移民码头项目因大业公司不愿作为项目改造投资主体,现暂缓实施;G351石板沟长江大桥至爻里小镇段当前因资金未落实,已暂时停工;城市空气质量优良天数144天,超标天数35天,已超过全年超标天数上限;Pm2.5浓度较年度目标升高17㎎/m³,升幅列全市前四;全区永久基本农田非耕地达1.29万亩,超过1万亩;涪陵综保区实现外贸进出口值60.97亿元、同比下降3.99%。


附件:

1.上半年政府工作报告主要指标任务完成情况

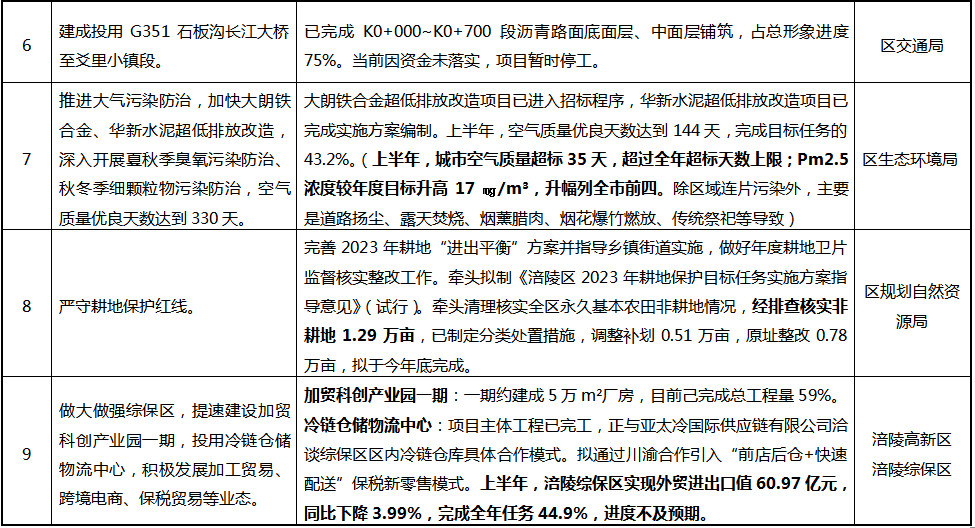

2.上半年政府工作报告主要目标任务完成情况

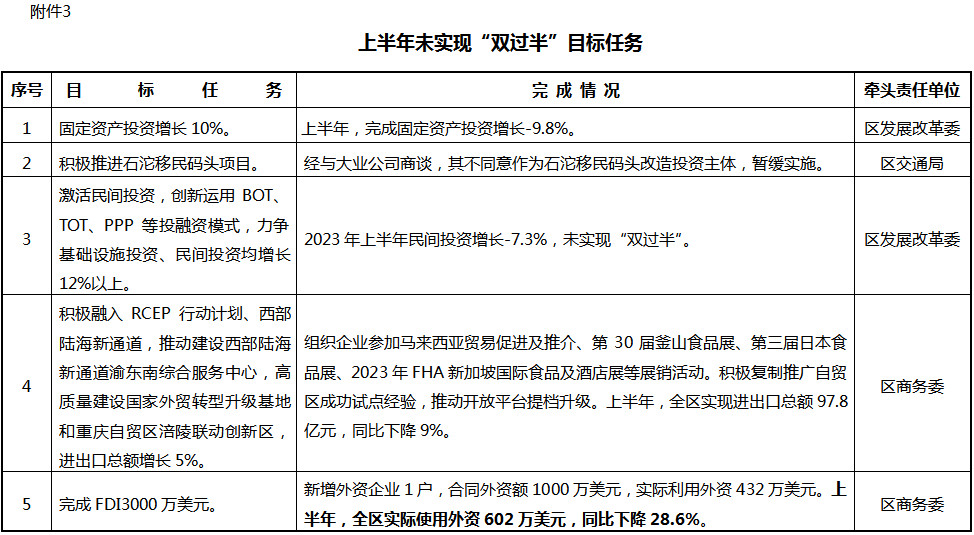

3.上半年未实现“双过半”目标任务 
